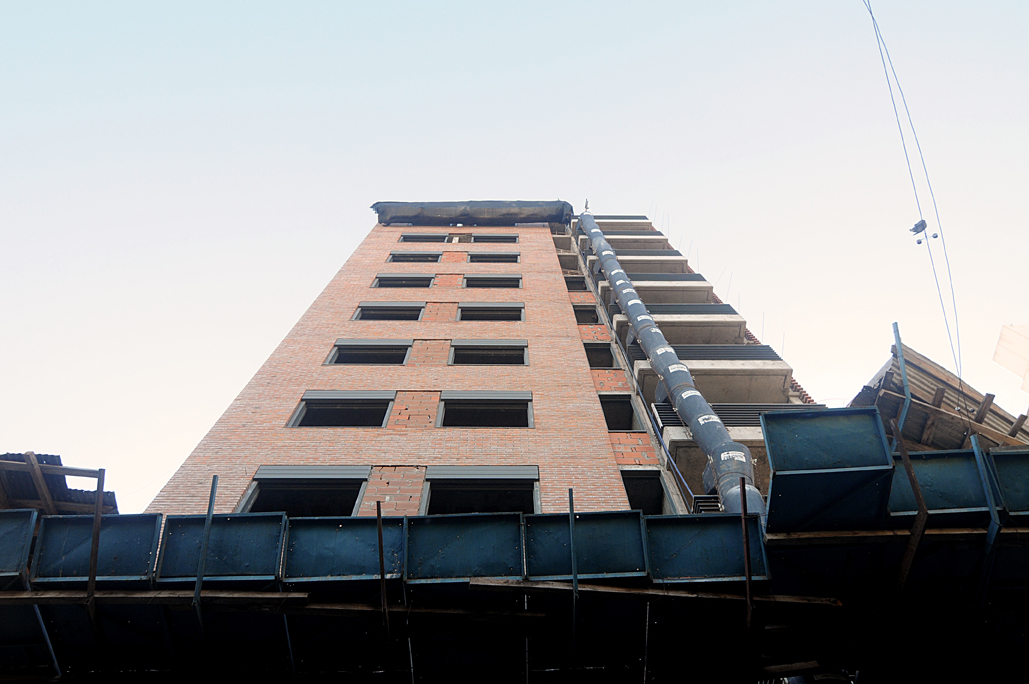

•Se continúa ejecutando la mampostería de ladrillo visto en las fachadas del frente y contrafrente en los pisos superiores.
•Se comenzó a levantar los muros bajos de ladrillo visto en la azotea.
•Se realizó el doble muro (parte interior) de los muros exteriores en los pisos 2° al 4° y se continua avanzando en el 5° piso.
•Se realizó la mampostería de tabiques divisorios de ladrillos huecos en los departamentos del 2° al 6° piso y se sigue avanzando en el 7° piso.
•Colocación de los marcos metálicos de las puertas interiores y las ventanas, donde se avanzó del 2° al 4° piso y se continúa en los pisos superiores.
•Se avanzó del 2° al 6° piso con los revoques bajo revestimientos en baños y cocinas.
•Se inició la instalación de cajas y cañerías eléctricas donde se completó del 2° al 6° piso. Se continua avanzando en los pisos superiores.
•Se comenzó a realizar el pase de agua y desagües donde se completó del 2° al 6° piso.
•También se realizó el tendido de las cañerías de gas del 2° al 4° piso y se ejecutaron los contrapisos y las carpetas.
